Mersin'in Gülnar ilçesinde yapımı devam eden Akkuyu Nükleer Güç Santrali'ndeki (NGS) 1. güç ünitesinin su besleme sistemindeki pompaların elektrik motorları devreye alındı.

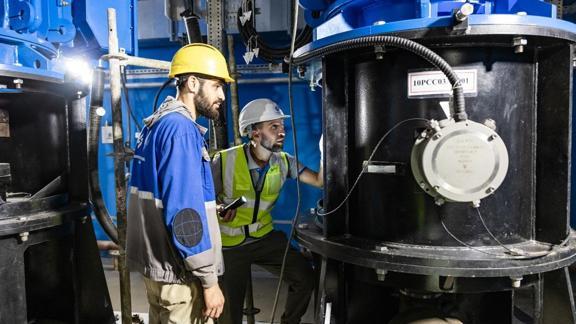

Akkuyu Nükleer AŞ'nin açıklamasına göre, kıyı pompa istasyonunda teknik su besleme sistemi pompalarının elektrik motorlarının testi tamamlandı.
Devreye alınan sistem, soğutma makinesi binalarına ve santral genel kompresör istasyonuna su temin edecek.
Açıklamada görüşlerine yer verilen Akkuyu Nükleer AŞ Genel Müdürü Sergei Butckikh, Akkuyu NGS'de ekipmanların devreye alınmasının önemli bir adım olduğunu belirterek, şu ifadeleri kullandı:
"Deneyimli devreye alma uzmanları, tüm işlemlerin uygunluğunu ve sırasını dikkatle takip ediyor. Pompa ünitelerinin elektrik motorlarının test çalışması ve ardından yapılacak testler sonucunda, birinci güç ünitesinin kıyı pompa istasyonunun teknik sistemlerinin hazır olduğunu teyit etmiş olacağız."
Butckikh, Akkuyu'da üretilecek ilk elektriği, 2025'in sonuna kadar Türkiye sistemine vermeyi planladıklarını söyledi."DÜNYANIN EN BÜYÜK NÜKLEER ENERJİ ŞANTİYESİ YATIRIMI"Enerji ve Tabii Kaynaklar Bakanı Alparslan Bayraktar, geçtiğimiz günlerde yaptığı açıklamasında "Şu anda Akkuyu'da 30 bin insanın çalıştığı, dünyanın en büyük nükleer enerji şantiyesi, nükleer santral şantiyesi olan 4 reaktörün aynı anda yapıldığı ve cumhuriyet tarihinin en büyük dış yatırımı şu anda devam ediyor. Hızlı bir şekilde yükseliyor. İnşallah orası, en kısa sürede 1 reaktörü devreye almak suretiyle ve tümünü 2028'de tamamladığımızda, Türkiye'nin elektrik ihtiyacının yüzde 10'unu karşılayacak." demişti.
